Finalizan las 13.000 órdenes de trabajo realizadas en la recarga de Ascó
26 de diciembre, 2024

Finalizan las 13.000 órdenes de trabajo realizadas en la recarga de Ascó

La unidad 1 de la central nuclear Ascó (Tarragona) se ha conectado nuevamente a la red eléctrica el 23 de diciembre después de concluir las actividades correspondientes a su 30ª recarga de combustible, dando paso a un nuevo ciclo de operación.

La Asociación Nuclear Ascó-Vandellós II (ANAV) ha destinado en la recarga de Ascó I un total de 28,7 millones de euros y ha incorporado temporalmente a unos 1.200 trabajadores adicionales de diferentes perfiles profesionales, más del 50% residentes en el entorno de la central.

Entre los proyectos relevantes que se han llevado a cabo, explican desde ANAV, “además de la renovación de 60 de los 157 elementos que conforman el núcleo del reactor, cabe mencionar la sustitución de la junta de la bomba de refrigerante del reactor (BRR) ‘A’, la revisión general de sellos de la (BRR) ‘B’, la sustitución de los equipos de regulación y control de la grúa polar del edificio de contención y la ejecución de la prueba de estanqueidad del mismo edificio”.

En su reciente recarga, Ascó I ha renovado 60 de los 157 elementos que conforman el núcleo del reactor

Inspecciones y sustituciones para su operación a largo plazo

Junto a ello, añaden desde la instalación, “se ha llevado a cabo la inspección mediante diferentes técnicas de la vasija del reactor, las penetraciones de la tapa de la vasija y los alojamientos de pernos de la vasija, así como la sustitución de las juntas de las tapas de los pozos de la instrumentación intranuclear y la inspección y limpieza de diferentes partes de los tres generadores de vapor, tanto en el lado del circuito primario como en el correspondiente al secundario”.

En referencia a los trenes salvaguardias, se ha procedido a sustituir dos motores y el alternador del generador diésel ‘A’, mientras que en el circuito secundario se ha realizado una revisión mayor de las dos turbinas de baja presión y se ha aprovechado el desmontaje de éstas para revisar también el cojinete de empuje del turbogrupo, precisan desde la central.

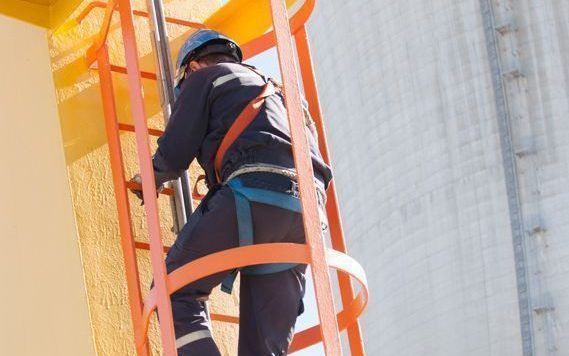

Trabajadores central nuclear Ascó
Trabajadores en Ascó

En resumen, ANAV ha llevado a cabo más de 13.000 órdenes de trabajo, ha incorporado 23 modificaciones de diseño físicas y nueve de diseño de software relacionadas con diferentes sistemas de la central con el objetivo de mantener la planta en las mejores condiciones de seguridad y fiabilidad para afrontar la operación a largo plazo de la planta.

Ascó I y II, a plena potencia

Con la finalización de esta recarga de combustible, los dos reactores de Ascó se encuentran conectadas a la red eléctrica, puesto que la unidad II se sincronizó a la red el 19 de diciembre, una vez llevadas a cabo las intervenciones necesarias para la puesta a punto de diferentes componentes de su alternador.
